콘크리트 타설과 동시 시공으로 현대적 감각과 대리석의 질감을 고풍스러운 느낌을 나게 하며  다양한 문양을 만들어 낼수 있는 바닥 마감재입니다.



일반사항

1) 적용범위(다양한 곳에 적용이 가능함.)

구분

내 용

타설범위

비고

보행용

차량통행이 없는 일반보도

50㎜ 이상

인도, 정원, 수영장DECK, 인테리어장식바닥재

주차장용

차량통행 및 주차용도

100㎜ 이상

호텔, 백화점, 별장, 빌라, 아파트 주차장 진입로 등

주차장 RAMP-WAY

1층 주차장과 지하 주차장으로 연결되는 RAMP-WAY

100㎜ 이상

각종 RAMP-WAY

2) 제출물
(1) 시공 계획서
- 세부 공정 계획
- 시공 상태 검측 계획표
- 품질 관리 계획서 (시공 순서 및 방법, 자재관리, 작업환경 보양 및 보수, 품질보증기간,관리/검사 시험 계획)
(2) 시공 상세도
- 감독원이 필요하다고 인정되는 부위 상세도
(3) 시공 확인서
- 시공 전 확인서 - 계약도면의 표기가 적절하고 준비된 시공 여건에
패턴크리트 바닥재를 적용 할 수 있다고 확인하는 확인서를 감독원에게 제출하여야 한다.
- 시공 후 확인서 - 2.절의 (1),(2),(3)시공상태 검사 규정에 의하여 시공 검사확인서를 감독원에게 제출하여 승인을 받아야 한다.
(4) 제품 자료
- 패턴크리트 바닥재의 물성, 특성, 유효기간 등 기타자료
- 특기 시방서
(5) 준공시 제출물
- 공사 일지 · 하자 보증서

3) 품질 보증
(1) 현장 견본(30㎡ 이상. 비용 발생함)
- 견본 시공부위는 시공물의 일부분으로 간주한다.
(2) 공사 전 협의
- 각 시공업체와 작업부위에 맞물리지 않은 상태의 시공 일정 협의.

- 현장 상황애 대한 사전협의.

4) 운송보관 및 취급
(1) 포장, 수송, 취급, 하역
(2) 현장 반입
(3) 저장과 보호

5) 현장작업조건
(1) 0℃ 이하에서 작업 불가능
(2) 우천시 작업 불가능

(3) 용전 용수는 현장 지급하고, 패기물 현장 처리, 작업 장 통제 현장에서함.

(4) 칼라콘크리트의 작업 진행은 주)에스티 건설에서 진행함

6) 작업의 연속성
감독관의 주체로 각 협력업체와 사전 공사회의를 통해 협의함.

7) 하자보증
(1) 발주자와 시공자가 협의하여 당해공사의 기재된 보증기간 내에 성능 이 유지 되지 않거나 시공된 결과 시방서 및 도면상의 요구조건과 상이할 때는 기 시공된 결과를 도급자의 책임하에 무상으로 재시공 또는 보수 할 것을 서명 날인 한 확인서를 첨부하여 감독원에게 제출한다.
(2) (1)에 준하는 내용의 금액을 보증하는 증권으로 대체 가능.

자 재

1) 주자재 - 시방서에 기술된 재료 적용
(1) 레미콘 (25-210-10)
(2) 패턴크리트 원재 - 칼라 형성, 내마모성 강화 효과 등
(3) 릴리스 - 박리  효과 등
(4) 표면강화  - 착색,내오염,내화학성,미끄럼방지 효과 등



2) 제품 단면도

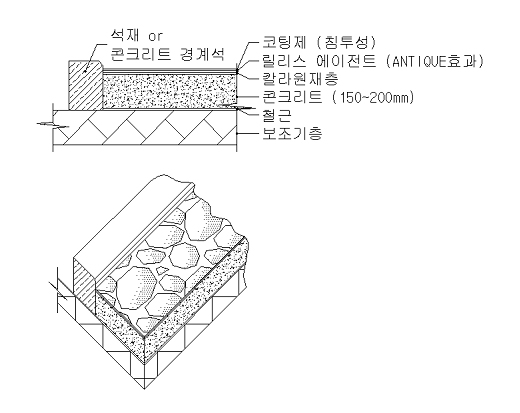

① 건축 부분

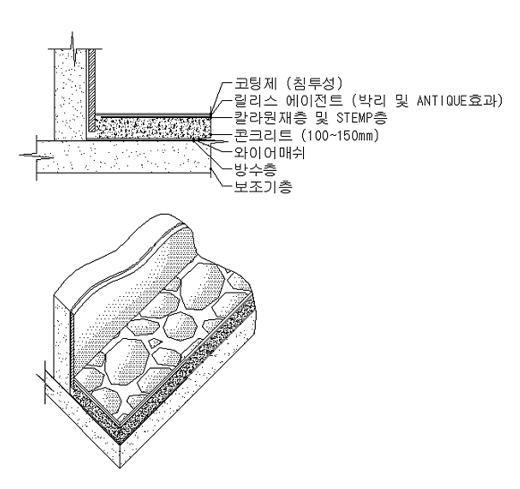

② 토목 부분





시 공

1) 작업준비(현장 책임)
(1) 바닥 정지 작업 상태 확인 및 청소
① 지면위 작업 - 잡석 다짐 상태
② SLAB - 방수 후 보호몰탈 마감상태 및 청소 상태
(2) 분리막 설치
(3) LEVEL에 의한 거푸집 작업 및 RUBBER 설치
(4) 와이어매쉬 / 철근 결속
(5) EXPANSION JOINT 설치
(6)

2) 시공순서
(1) 준비작업 - 비닐보양
(2) 콘크리트 타설(현장 책임) 및 면고르기
(3) 패턴크리트 원재 1차 살포 - 70%
(4) 1차 미장
(5) 패턴크리트 원재 2차 살포 - 30%
(6) 2차 미장
(7) 릴리스 살포 - 박리제
(8) 지정된 모양 스템프 작업
(9) 표면 양생 : 24~48시간
(10) 콘크리트 앙생 기간 (약여름 3-5, 겨울8-10일)
(11) 물청소
(12) 건조
(13) 크리어씰 코팅 및 코킹 작업
(14) 보양 - 표면 보호

3) 검 사
(1) 물매  검사
(2) STAMP TEXTUR 검사



관 리

1) 사전관리
(1) 작업공간내 타공정과 간섭되지 않도록 준비
(2) 통행로 확보 - 레미콘 차량등의 통행로를 확보

2) 사후관리
(1) 시공완료 후 과다한 중량충격을 금하고 청결 상태를 유지한다. (9일~10일)
(2) 내오염 · 내화학성으로 제품 자체가 손상되지는 않으나 페인트 등 신속하게 제거.
(3) 시공완료 후 28일 경과 후 부터는 2개월에 한번씩 물청소등으로 모래등 이물질 제거.

3) 유지관리
(1) 콘크리트 자체 크랙에 의한 파손시  파췌 후 재시공
(2) 제품 자체가 변색 및 COLOR 이탈 현상은 없으나 외부 충격에 의한 COLOR 이탈 현상은 있을 수 있음. - 보수 가능
(3) 시공완료 후 1-2년마다 코팅을 실시해주면 면상태가 산뜻함을 유지시켜준다
